Kymenlaakson Sähköverkko toteuttaa Kymi-Vehkalahti-Keltakallion 2 x 110 kV voimajohtohankkeen sekä siihen liittyvien Juurikorven ja Vehkalahden erotinasemien uusimisen.

Uusittavalla Kymi-Vehkalahti-Keltakallio voimajohtohankkeella mahdollistetaan yhteiskunnan sähköistymistä sekä Keltakallion teollisuusalueen merkittävien teollisuusinvestointien sähkönsiirto.

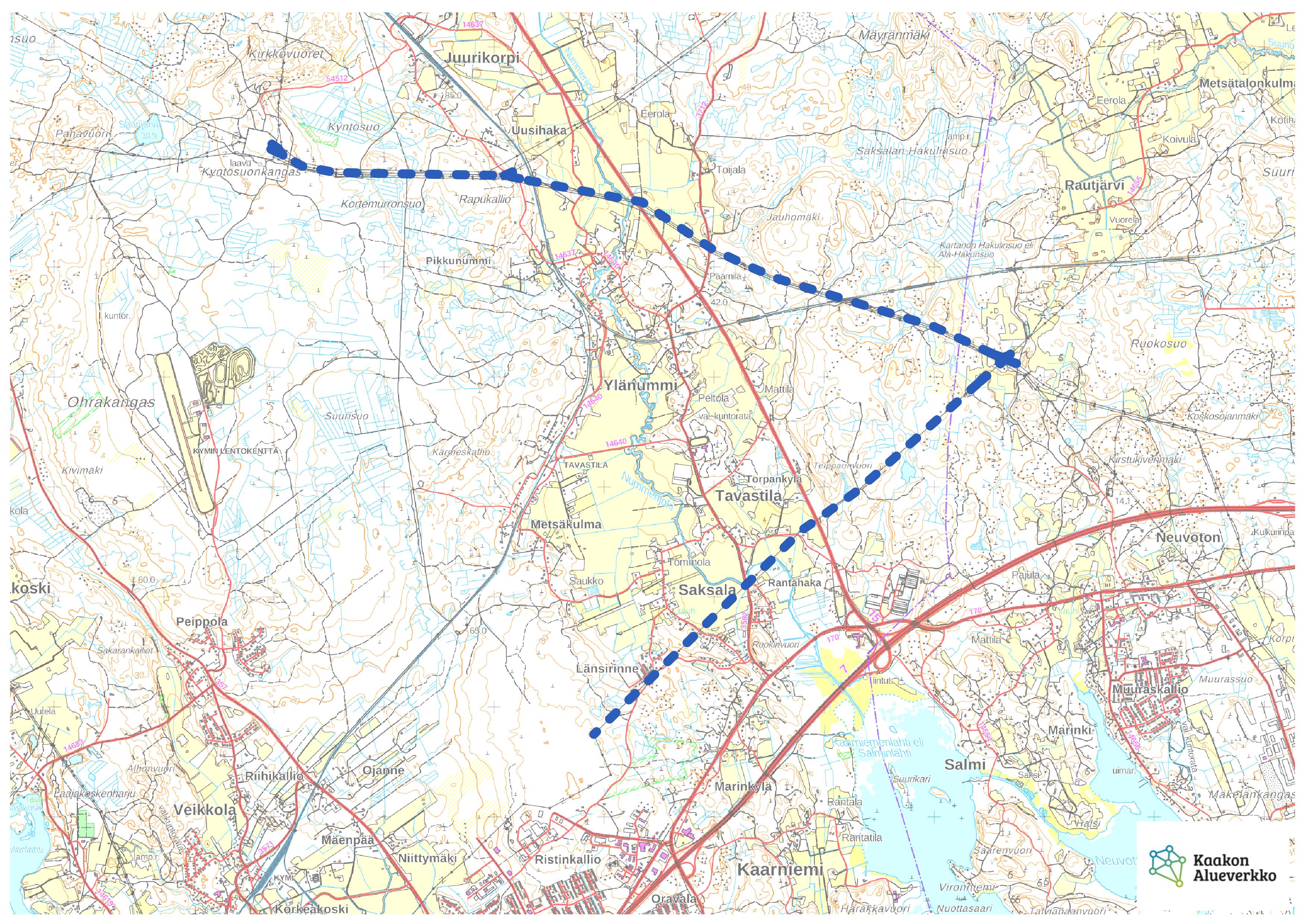

Rakentamishankkeella korvataan nykyinen, jo käyttöikänsä päässä oleva voimajohto hyödyntämällä olemassa olevaa johtokäytävää. Uusittavan voimajohdon kokonaispituus on noin 12 kilometriä ja investoinnin kokonaisarvo on 6–7 miljoonaa euroa.
Uuden voimajohdon suunnittelutyö aloitettiin vuonna 2024. Suunnittelutyön on toteuttanut Despro Engineering Oy.
Voimajohtohankkeelle myönnettiin lunastuslupa kesäkuussa 2025 ja siihen liittyvä aloituskokous pidettiin elokuussa. Voimajohtohanke sai aloituskokouksen jälkeen luvan rakentamistöiden aloittamiseen.
Voimajohtohankkeen toteuttaa Eltel Networks Oy.
Rakentaminen on käynnistynyt elokuussa 2025. Rakentamistyöt valmistuvat alustavan aikataulun mukaan Keltakallio–Vehkalahti-osuudella vuoden 2026 loppuun mennessä ja Vehkalahden ja Kymin välillä kevääseen 2027 mennessä.
Voimajohdon rakentaja on työn edetessä yhteydessä niihin maanomistajiin, joiden kiinteistöihin rakentamistyöt vaikuttavat.
Voimajohto on tarkoitus ottaa käyttöön keväällä 2027.
Kymenlaakson Sähköverkko Oy, rakennuttaja
Juha Saxell, puh. 045 788 40935, juha.saxell@ksoy.fi
Eltel Networks Oy, projektipäällikkö
Janne Välikoski, puh. 040 311 2759, janne.valikoski@eltelnetworks.com
